[세종타임즈] 논산시는 지난 18일 한국전력공사와 화지시장 주변도로 전신주 지중화사업의 본격적인 추진을 위한 이행 협약 체결을 완료했다고 밝혔다.
해당 사업은 민선8기 시장 공약사업으로 논산대교 ~ 논산오거리 전신주 지중화사업의 1단계 구간에 대해 산업통상자원부가 주관한 2024년 정부지원 그린뉴딜 지중화사업 공모에 선정돼 국비 9억 9440만원, 시비 15억 5660만원, 한전 13억 9100만원, 통신사 10억 3000만원을 포함해 총 사업비 49억 7200만원 규모로 추진된다.
시는 이번에 체결한 이행협약에 따라 한국전력공사 대전세종충남본부에서 현지조사 및 실시설계를 거쳐 올해 하반기 공사를 착공하고 내년 말까지 화지시장 주변도로에 대한 전신주 지중화사업을 마무리할 예정이다.

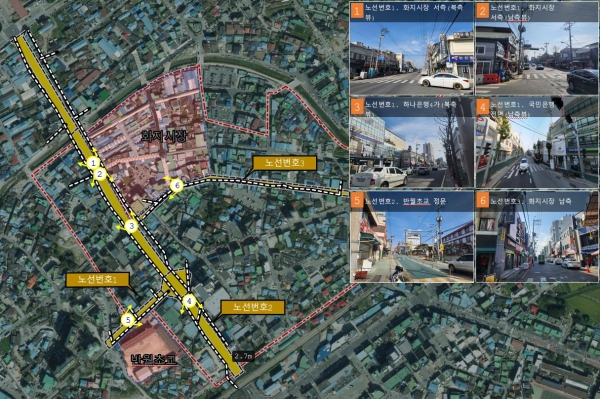

논산대교 ~ 논산오거리 전신주 지중화사업은 1단계 화지시장 주변도로 0.5km, 2단계 반월초교 주변도로 0.5km, 3단계 잔여구간 1.44km로 나누어 시행된다.
올해 1단계 구간 시행을 시작으로 2·3단계 반월초교 주변 및 기타 잔여구간에 대해서는 시비 부담을 최소화하고자 지속적으로 공모사업 응모를 통해 최대한 국비 및 한전부담금 확보를 위해 사업비를 확보할 계획이다.
시 관계자는 “이번 지중화 사업은 논산대교에서 논산오거리까지 보행로와 차도를 특색있게 정비할 수 있게 하는 바탕이 될 것”이라며“ 향후 가로등·경관조명설치를 통해 노후 원도심 도시경관 이미지 제고 및 보행동선 개선 등의 효과로 원도심이 활성화될 것으로 기대하고 있다”고 말했다.
